abstract earth kapea punertava

projektiklinikka tarjous 2026

Discoverit.fi LinkedIn Seuraamalla Discoverit.fi LinkedIn-yrityssivua saat uutisissa julkaistavia erityisetuja.
Seuraa 'A Hitchhiker's Blog of PM' -uutiskirjettä (englanniksi)

Rekisteröidy saadaksesi käyttöön ilmaisen projektityökalupakin ja muut jäsenedut.

Joulu lähestyy ja pukki jakaa lahjoja, mutta paljastuuko projekteista Pandoran lippaita?

Projektilla on fiksun kuuloinen kaikkien hyväksymä tavoite - ja sitten se mennään käynnistämään. Joskus kyse voi olla alunperinkin ongelmallisista kriisiprojekteista, mutta kenties useammin poikkeuksia ja yllätyksiä alkaa vain paljastua suunnittelun ja toteutuksen edetessä.

Monet projektien riskeistä ovat yhteisiä. MonteCarloProject:issa riskejä kirjataan yrityksen tai organisaation tasolla. Näitä voi sitten edelleen liittää projekteihin tai projektien tehtäviin. Riskeillä on seuraavia ominaisuuksia:

  • Toteutumistodennäköisyys (%)
  • Kustannusvaikutuksen tyyppi (absoluuttinen tai suhteellinen). Absoluuttinen kustannusvaikutus lisätään sellaisenaan tehtävän tai projektin kustannuksiin. Suhteellinen vaikutus taas lasketaan tehtävän tai projektin suunnitellun kustannuksen perusteella. Esimerkiksi 30%:n suhteellisen vaikutuksen omaava riski aiheuttaa toteutuessaan 300 €:n suuruisen lisäkustannuksen tehtävään, jonka suunniteltu kustannus on 1000 €.
  • Kustannusvaikutus euroina tai prosentteina riippuen valitusta kustannusvaikutuksen tyypistä
  • Kestovaikutus (%).
  • Muu riskivaikutus asteikolla -10 ... +10. Negatiiviset luvut tarkoittavat negatiivisia riskejä eli suunniteltuja parempia tuloksia.

Eri projekteihin kohdistuvia riskejä voisivat olla esimerkiksi (kuva 1):

  • Hintojen nousu, jonka toteutumistodennäköisyydeksi on arvioitu 50% ja joka voisi toteutuessaan nostaa tehtävien tai projektien hintoja 10%:lla.
  • Toimitusviiveet, jonka toteutumistodennäköisyydeksi on arvioitu 25% ja joka voisi toteutuessaan kasvattaa tehtävien tai projektien kestoja 30%:lla sekä aiheuttaa vähäisiä muita ongelmia (muut riskivaikutukset on arvioitu +3:n arvoiseksi asteikolla -10 ... +10).
  • Riittämätön tietoturva, jonka toteutumistodennäköisyydeksi on arvioitu 30% ja joka voisi toteutuessaan nostaa tehtävien tai projektien hintoja 20%:lla ja kasvattaa niiden kestoja 30%:lla sekä aiheuttaa kohtalaisia muita ongelmia (muut riskivaikutukset on arvioitu +5:n arvoiseksi asteikolla -10 ... +10).
  • Sairauspoissaolot, jonka toteutumistodennäköisyydeksi on arvioitu 50% ja joka voisi toteutuessaan nostaa tehtävien tai projektien hintoja 10%:lla ja kasvattaa niiden kestoja 30%:lla sekä aiheuttaa vähäisiä muita ongelmia (muut riskivaikutukset on arvioitu +3:n arvoiseksi asteikolla -10 ... +10).
  • Toimitusvaikeudet, jonka toteutumistodennäköisyydeksi on arvioitu 25% ja joka voisi toteutuessaan nostaa tehtävien tai projektien hintoja 25%:lla ja kasvattaa niiden kestoja 20%:lla sekä aiheuttaa vähäisiä muita ongelmia (muut riskivaikutukset on arvioitu +3:n arvoiseksi asteikolla -10 ... +10).

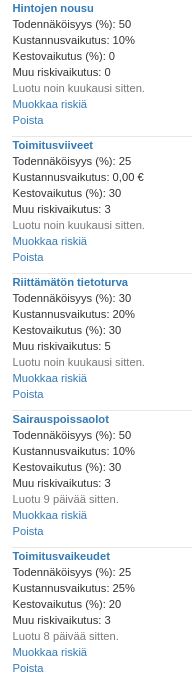

 montecarloproject riskiesimerkki

Kuva 1. Yrityksen riskit ja niiden vaikutukset.

Yrityksen laitepäivitysprojekti koostuisi seuraavista tehtävistä ja niihin liitetyistä riskeistä (tehtävätaulukko ja Gantt-kaavio kuvassa 2):

  • Käyttäjäpalautteen analyysi, jossa riskeinä ovat sairauspoissalot.
  • Toimittajakartoitus, jossa riskeinä yhtä lailla ovat sairauspoissalot.
  • Sopimusneuvottelut, jossa riskinä on riittämätön tietoturva.
  • Laitehankinnat, jossa riskeinä ovat hintojen nousu, toimitusviiveet ja toimitusvaikeudet.
  • Laiteasennukset, jossa riskeinä ovat riittämätön tietoturva ja sairauspoissalot.

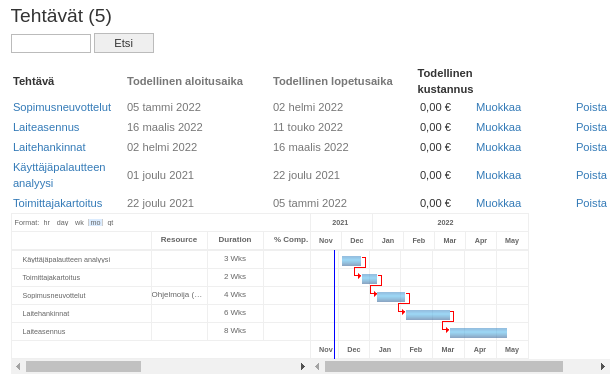

montecarloproject laitepaivitys Gantt

Kuva 2. Laitepäivitysprojektin tehtävät ja Gantt-kaavio.

Tarkastellaanpa lähemmin Laitehankinnat-tehtävää (kuva 3). Siihen liitettyjen riskien osalta nähdään, että riskikulujen odotusarvo on 450 € ja kaikkien riskien toteutuessa kulut nousevat 1 400 €. Kuvassa näkyvät myös vastaavat vaikutustiedot tehtävän keston ja muiden tekijöiden osalta.

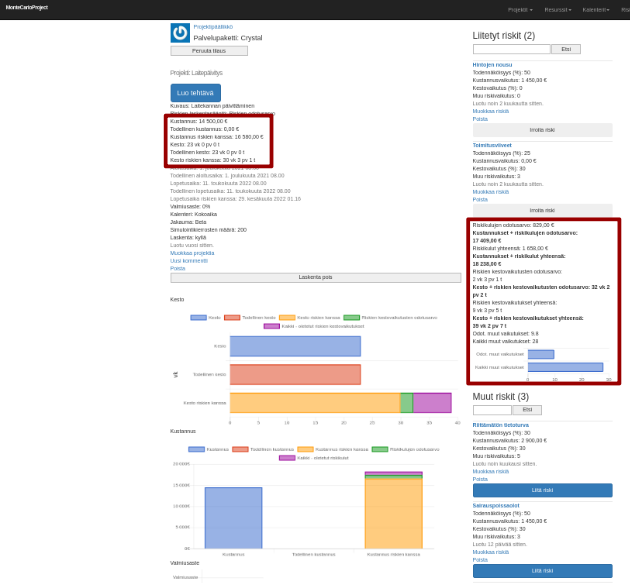

montecarloproject laitehankinnat riskivaikutukset

Kuva 3. Laitehankinnat-tehtävään liitettyjen riskien vaikutukset.

Riskien kanssa laskettuun koko projektin kestoon ja kustannukseen vaikuttavat tehtäville asetetut riskien laskentasäännöt:

  • 'Riskejä ei lasketa', jolloin tehtävälle sijoitettuja riskejä ei huomioida kustannuksen ja keston laskennassa.
  • 'Riskien odotusarvo', jolloin tehtävälle sijoitettujen riskien kustannusten ja kestojen odotusarvot lisätään tehtävän suunniteltuun kustannukseen ja kestoon.
  • 'Kaikki riskit', jolloin tehtävälle sijoitettujen riskien kustannus- ja kestovaikutukset lisätään kokonaisuudessaan tehtävän suunniteltuun kustannukseen ja kestoon.

Laitehankinnat-tehtävälle on asetettu laskentasäännöksi 'Riskien odotusarvo', kun esimerkiksi toimittajakartoituksen ja laiteasennusten sääntönä on 'Kaikki riskit'.

Projektin suunniteltu kustannus on 14 000 € ja kesto 23 vk. Tehtäväkohtaiset riskit huomioituna projektin kesto tulisi olemaan noin 30 vk ja kustannus vastaavasti noin 16 500 €. Näiden lisäksi koko projektiin vaikuttavia riskejä ovat hintojen nousu ja toimitusviiveet, joista syntyvien kulujen odotusarvo on noin 830 €. Kaikkien projektitason riskien toteutuessa kulut nousevat noin 1 650 €. Kuva 4 esittää myös vastaavat vaikutustiedot projektin keston ja muiden tekijöiden osalta.

montecarloproject laitepaivitys riskivaikutukset

Kuva 4. Laitepäivitys-projektin riskivaikutukset.

Projektin mallinnuksen osalta tehtävien ajatellaan noudattavan beta-jakaumaan pohjautuvaa PERT-jakaumaa ja niille lasketut riskivaikutukset asetetaan projektin simulointiparametreiksi siten, että suunnitellut kestot ja kustannukset asetetaan PERT-jakauman minimiarvoiksi, odotetut riskivaikutukset todennäköisimmiksi arvoiksi ja kaikki riskivaikutukset maksimiarvoiksi. Monte Carlo -menetelmää käyttäen saadaan 200 simulointikierroksella kuvien 5-6 mukaiset tulokset.

montecarloproject laitepaivitys kustannussimulointi

Kuva 5. MonteCarlo -simuloinnin tulokset Laitepäivitys-projektin kustannusten osalta.

montecarloproject laitepaivitys kestosimulointi

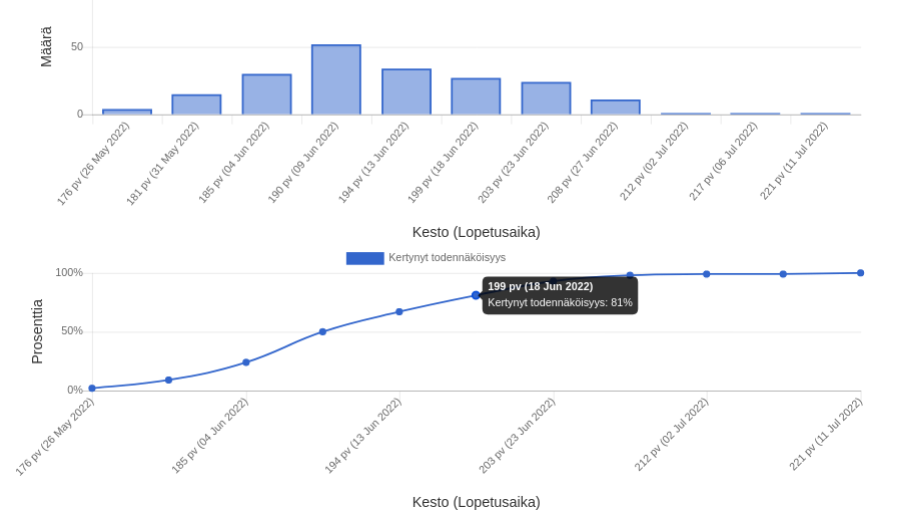

Kuva 6. MonteCarlo -simuloinnin tulokset Laitepäivitys-projektin keston osalta.

Kuvista nähdään, että suunnilleen 80%:n todennäköisyydellä Laitepäivitys-projektin kustannukset ovat noin 16 000 € ja valmistumisajankohta vuoden 2022 kesäkuun puolivälissä.

Vertaamalla eri projektien simulointituloksia keskenään voidaan toteutettavaksi valita sellaiset, joiden osalta Pandoran lippaat pysyvät varmimmin kiinni.
